塔额750千伏变电站迈入电气安装冲刺阶段
9月1日,随着吊车臂缓缓起吊,首组750千伏HGIS设备精准就位,标志着塔额750千伏新建变电站工程正式由土建施工全面转入HGIS设备安装冲刺阶段,为北疆电网提档升级按下了“加速键”。

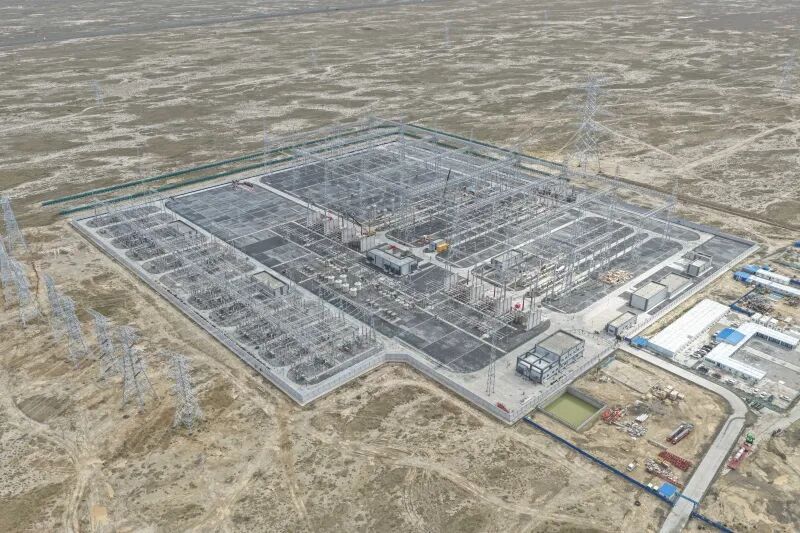

塔额750千伏变电站工程。
塔额750千伏输变电工程是国家“十四五”电力发展规划项目,也是自治区重点推进的项目。工程起于塔城地区塔额750千伏变电站,止于克拉玛依市克拉玛依750千伏变电站,建设主变容量300万千伏安,新建线路280千米,铁塔677基,动态投资219415万元,计划2026年年内建成投运。
塔额750千伏变电站站址位于风能资源富集区,老风口—玛依塔斯风区在此过境,每年8级及以上大风天气多达100余天,最大风速可达每秒40米以上,为确保设备运行安全,工程220千伏配电装置区和750千伏配电装置区均采用HGIS设备。

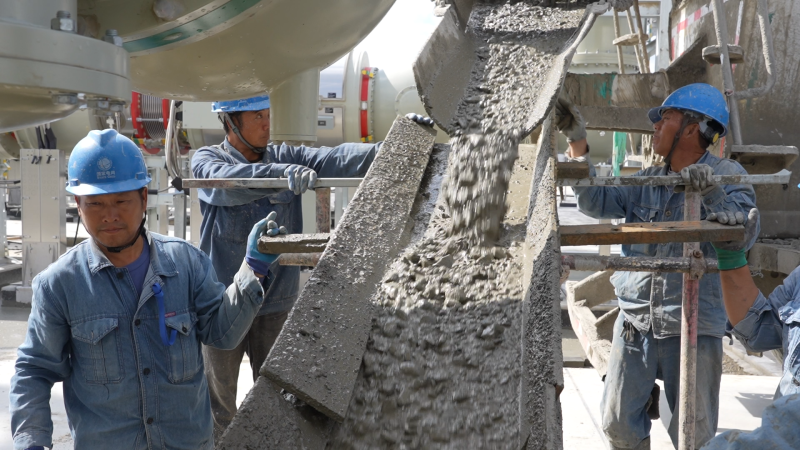

施工现场。
此次安装的750千伏HGIS设备共计四个间隔,一个完整串和两个不完整串,分别为主变进线两回,线路出线两回,全部采用C字型布置,具有接线清晰、结构紧凑、安装及维护检修方便、运行可靠性高等优点。
HGIS设备作为变电站的“心脏”,其安装对环境洁净度和温湿度要求极高。为克服风沙影响,现场搭建了移动式防尘棚,内置通风设施及粉尘颗粒监测装置,并对安装区域进行了全面封闭和清洁喷雾设备,有效降低了安装过程中的粉尘污染和异物进入的风险。
同时,现场还配备了专业的移动式检测仪器和设备,对安装环境进行实时监控和检测,确保了安装工作的顺利进行。在设备就位、气室密封、真空处理及注气等核心环节,均安排了专人全程旁站监督,确保百万伏级设备安装“零缺陷”。
目前,工程土建已经完成99%,设备安装完成90%,后续,塔额750千伏变电站工程将全面进入HGIS设备安装高峰期并迎来二次设备调试及验收消缺工作。

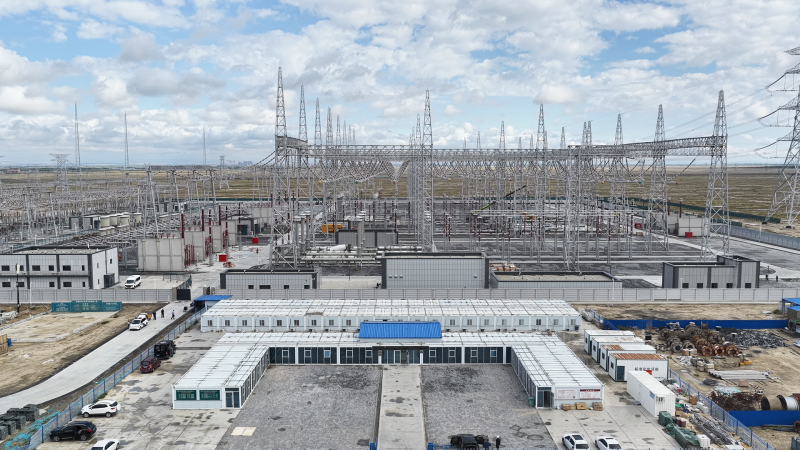

塔额750千伏变电站工程。
国网塔城供电公司发展策划部主任王亚磊说:“塔额750千伏输变电工程将超高压电力网架延伸至新能源资源富集的塔额盆地,是新疆电网发展中又一重要里程碑,也是塔城地区电力基础设施建设的又一次重大突破,建成后将提高塔城中西部网架供电能力和电网安全稳定运行水平,提升塔城中西部新能源送出能力,为塔城千万千瓦级新能源综合基地发展提供坚强保障。”
