实干争先 向“新”而行 | 新疆塔额750千伏输变电工程建设全面加速

2025-06-25 10:49:49 塔城零距离 点击:[] 打印
分享到:

实干争先 向“新”而行

新征程呼唤新担当,新使命激励新作为。

为聚焦地区“实干争先年”主题活动中奔涌的创新力量,地区融媒体中心推出《实干争先 向“新”而行》专栏。在这里,您将看到重大项目推进的塔城速度,产业升级突破的奋进足迹,民生实事落地的暖心图景。

记者将深入基层一线,聚焦全区上下紧抓“四大机遇”、加快“五区建设”,实施“十大工程”,构筑“5+2”现代化产业体系,捕捉口岸经济带建设的开放脉动,定格科技创新迸发的智慧火花,探寻新质生产力发展的密码……

实干是最响亮的宣言,争先是最昂扬的姿态。让我们以实干为笔,以创新为墨,共同书写塔城高质量发展新篇章!

日前,国家“十四五”电力发展规划重点项目——塔额750千伏输变电工程正紧锣密鼓地推进建设。该工程一旦投入运营,将彻底解决塔城-克拉玛依区域预计在2025年出现的高达1760兆瓦的高峰负荷缺口,成为支撑新疆能源外送战略以及推动塔城地区高质量发展的关键基础设施。

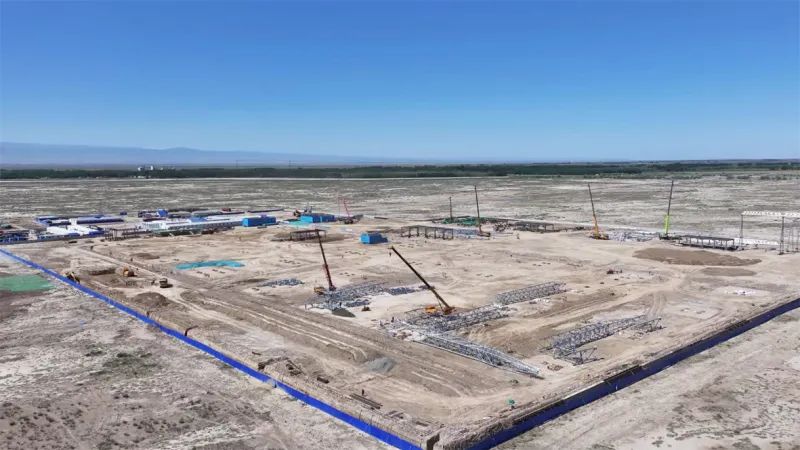

塔额750千伏变电站正在加速建设,图为施工现场。(受访单位供图)

塔额750千伏输变电工程始于塔城地区塔额750千伏变电站,终于克拉玛依市克拉玛依750千伏变电站。其建设内容包括主变容量300万千伏安,新建线路280千米以及铁塔677基,动态投资达219415万元。目前,该工程已进入全线施工阶段,计划于2026年8月建成并投入运营。工程新建的超高压线路长达279.52公里,从西边塔城地区额敏县二道桥乡起始,一直延伸至东边克拉玛依三坪水库,将两地的750千伏变电站串联起来。

近年来,随着塔城地区加快推进新疆塔城重点开发开放试验区的建设,用电需求急剧增长。预计在2025年负荷高峰时段,塔城中西部电网供电缺额将达到1170兆瓦,而塔城中西部与克拉玛依电网的供电缺额总和更是高达1760兆瓦,远远超出了目前220千伏联络线路的输电极限。

作为新疆电网升级的关键节点,塔额750千伏输变电工程投运后,其输送容量可达300万千伏安,这一数值相当于现有220千伏电网输送能力的4倍以上,能够直接填补2025年塔城—克拉玛依区域的高峰负荷缺口。

此外,塔额工程还是新疆能源外送的重要通道。工程建成后,将使得托里煤电、额敏抽水蓄能等清洁能源项目能够直接连接到主干网,有力推动千万千瓦级综合能源基地的落地。投运后,每年输送的清洁电力可超过100亿千瓦时,减少标煤消耗300万吨,同时支撑塔城重点开发开放试验区新增产值超过200亿元。

塔额750千伏输变电工程不仅是新疆电网发展历程中的又一重要里程碑,也是塔城地区电力基础设施建设取得的重大突破。它为塔城打造千万千瓦级能源综合基地、保障国家能源安全提供了坚实有力的支撑,同时也为区域经济社会的高质量发展注入了强大动力。
