聚焦塔城高质量发展 | 金沟河红山水库全力冲刺建设 赋能流域发展
连日来,新疆金沟河红山水库工程建设管理中心抢抓有效施工期,加快建设速度,紧锣密鼓地进行施工,全力以赴保安全、抓质量、促进度,确保今年年底前完成主体工程建设任务。

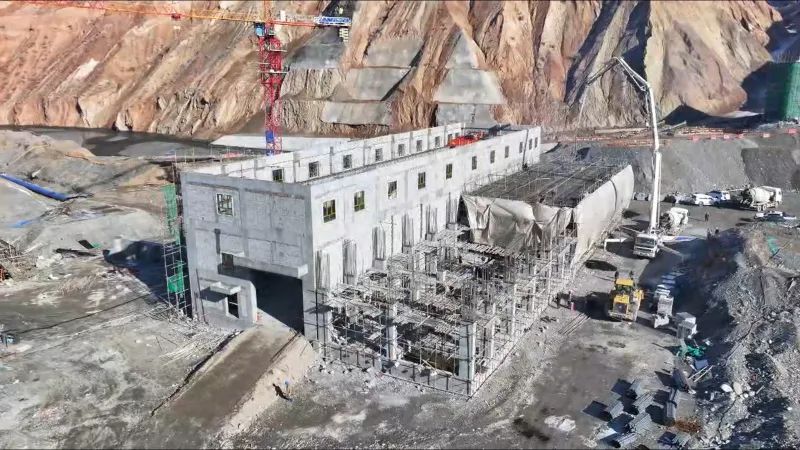

11月18日,在金沟河红山水库电站厂房的施工现场,记者看到水泥搅拌车正在进行浇筑作业,工人们分散在各施工点开展施工作业。
水电六局红山水库项目部负责人李显说:“今年三月份复工以来,项目部先后投入人员500多人,机械设备100多台,本年度累计完成砂石料填筑208万立方米,黏土填筑52万立方米,混凝土浇筑3.1万立方米,按期完成了大坝填筑任务,为今年下闸蓄水奠定了坚实的基础。为顺利实现明年并网发电,项目部将抓紧最后的黄金施工期,和时间赛跑,精心组织谋划,采取各种措施,于今年11月30日前完成电站主厂房封顶,保质保量完成年度建设任务。”

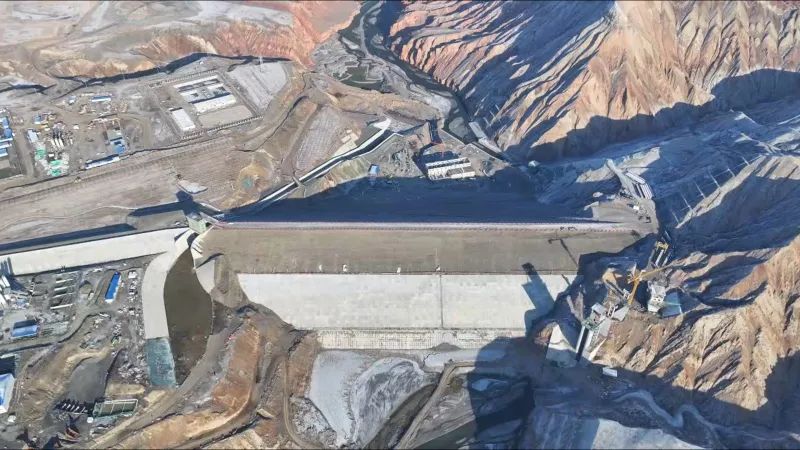

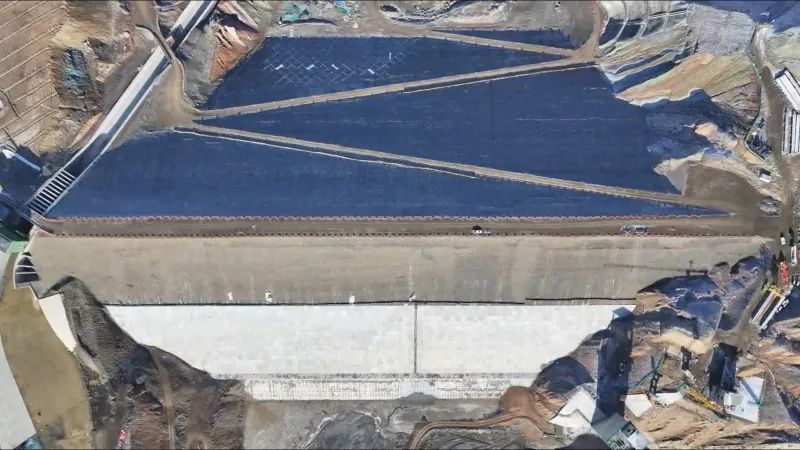

金沟河红山水库总库容5344万立方米,是金沟河上唯一一座具有灌溉、防洪、工业供水兼顾发电等综合功能的山区控制性水利枢纽,最大坝高75.8米,主要由大坝、溢洪道、导流兼泄洪冲沙洞、引水发电洞、发电厂房等组成。工程于2022年3月15日正式开工建设,2023年5月7日顺利完成导(截)流,2024年10月31日大坝主体封顶。
“红山水库今年累计参建人员达560余人,投入各类大型机械设备150余台(套),累计完成工程投资7.64亿元,已完成年度计划任务。目前大坝已填筑至心墙顶设计高程,泄放水建筑物及闸门启闭设施等均已达到今年下闸蓄水要求,现在,我们正在进行蓄水验收前各项准备工作,计划于12月15日开展下闸蓄水验收。”金沟河流域水利管理中心党委委员、副主任张松涛告诉记者。
据了解,金沟河红山水库工程控制沙湾市、兵团第八师灌区灌溉面积52.99万亩,工程完工后,将改善原有灌溉面积8.41万亩,同时,下游防护对象的防洪标准将由10年一遇提升至30年一遇,对于金沟河流域水资源高效利用、保障粮食安全和提升水旱灾害防御能力、水生态保护治理能力具有十分重要的现实意义。
张松涛说:“验收通过后,红山水库2025年3月底前可为灌区春灌调蓄水量1600余万立方米,初步发挥水库功能。下阶段,我们将在确保安全和质量的前提下,进行电站设备安装的冬季施工,力争明年7月底前实现并网发电,届时红山水库每年可为沙湾市提供2100万度清洁能源。”
