聚焦塔城高质量发展|塔城—乌苏750千伏输变电线路工程全线贯通
9月10日,塔城—乌苏750千伏输变电线路工程全线贯通。
塔城—乌苏750千伏输变电工程风险作业多、施工难度大、工程路径复杂,是新疆维吾尔自治区重点工程。

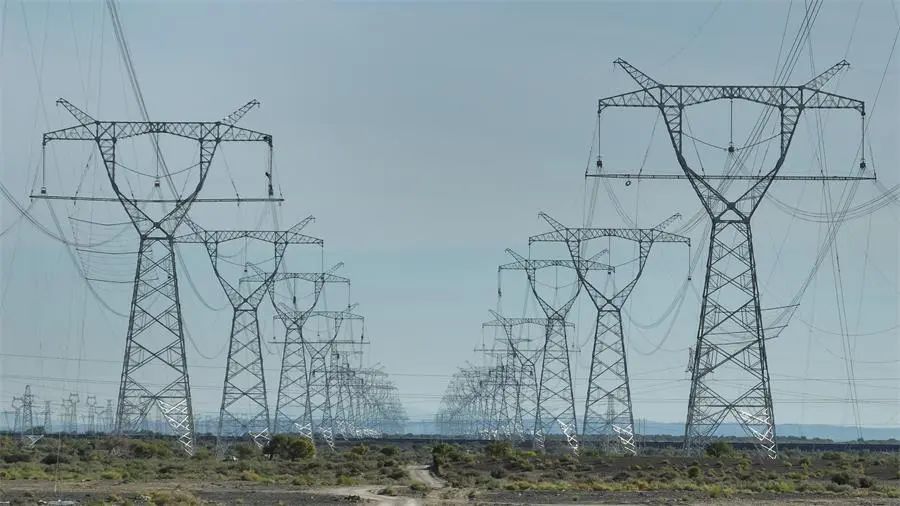

工程全线贯通。范江江摄
该工程起于塔城750千伏变电站,止于乌苏750千伏变电站,动态投资27.72亿元,于2022年9月开工。该线路全长631千米,新建铁塔1391基,途经塔城地区和布克赛尔县、克拉玛依市、兵团第七师等7个县市,不仅穿过了石油勘探区、国家级公益林、白杨河大峡谷等地带,还需跨越铁路、高速公路和电力线路。

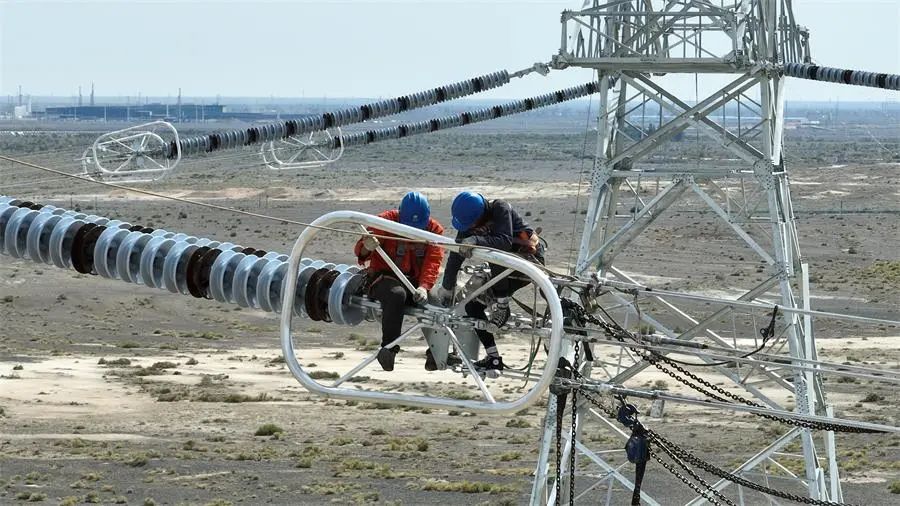

作业人员在安装均压环。范江江摄
建设中,建设者利用三维航拍图像信息技术,选取地势较为平坦的地方设置张力场及牵引场。在山区架设的34条索道,解决了工程的7400余吨材料运输难题。此外,他们还在现场安装卫星通信设备,破解山区无信号带来的施工区域远程视频监控难题。

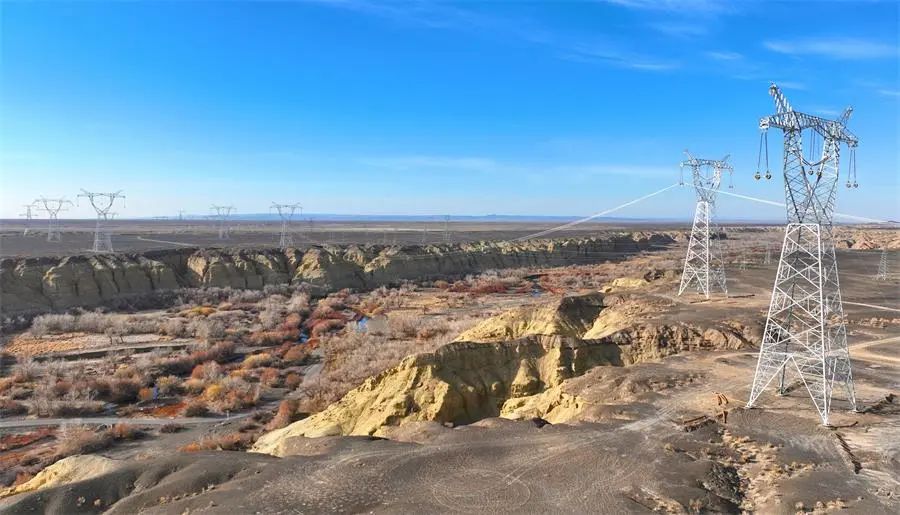

工程跨越克拉玛依市白杨河大峡谷。马元摄
输电铁塔作为架空输电线路的重要组成设备,运行中受大风、振动等影响,易引起铁塔节点螺栓连接松动甚至脱落,严重影响输电线路运行安全。该工程线路有一半以上塔基位于百口泉、玛依塔斯两大风区,风区全年最高风速达到每秒39米。“在建设过程中,为了解决铁塔在大风天气下螺栓滑移和松动的问题,我们使用了环槽铆钉技术。这种技术使用专门的铆接工具,通过拉伸铆钉来实现牢固的金属连接,替代了传统螺栓。相比之下,环槽铆钉更能抵抗振动和松动,使用寿命更长,也不容易因为长期使用出现断裂。这项技术在新疆超特高压电网建设中属首次应用。”业主项目部经理张星说。
据了解,工程投运后,新疆将新增1个内供环网,形成“内供五环网”的主网架格局,可增强北疆三地市的网架结构,满足阿勒泰、塔城和克拉玛依地区新能源大规模外送需要。
