锚定现代化 改革再深化 | 总投资21亿元!三一重能塔城50万千瓦风电项目有序推进

2024-08-26 12:02:21 塔城零距离 点击:[] 打印
分享到:

车辆穿行各施工区域、塔吊不停吊装设备......8月22日,三一重能塔城50万千瓦风电项目现场,呈现出一派忙碌的景象。

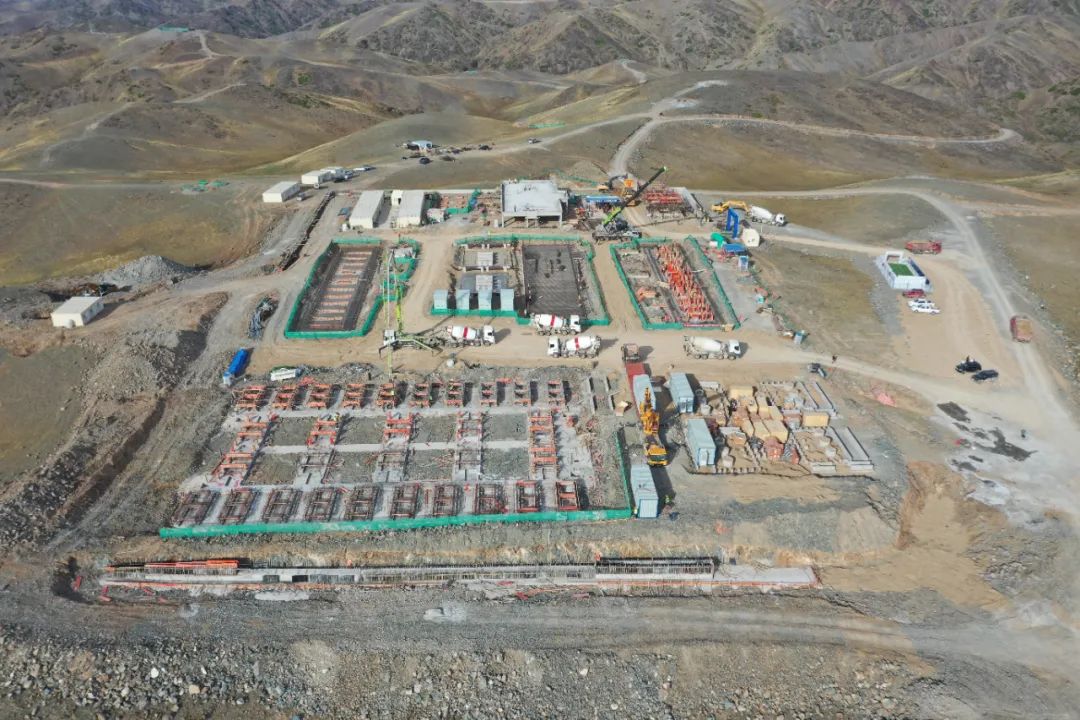

三一重能塔城50万千瓦风电项目鸟瞰图。塔城地区融媒体中心记者付建东摄

三一重能塔城50万千瓦风电项目位于塔城地区托里县,项目总投资21亿元,共设计安装由三一重能自主研发的50台轮毂高度为125m的10MW机型,新建一座220kv汇集升压站配套储能5万kw/10万kwh。

截至目前,该项目建设已完成投资8.65亿,基础设施建设正在有序推进。

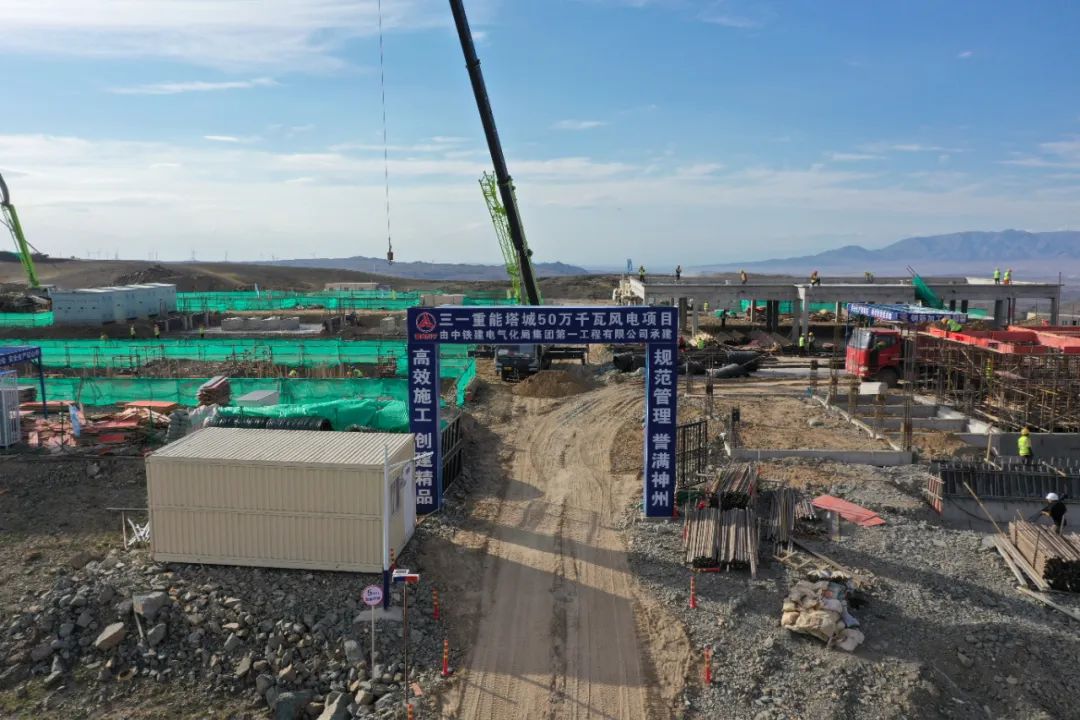

重型机械正在吊装设备。塔城地区融媒体中心记者付建东摄

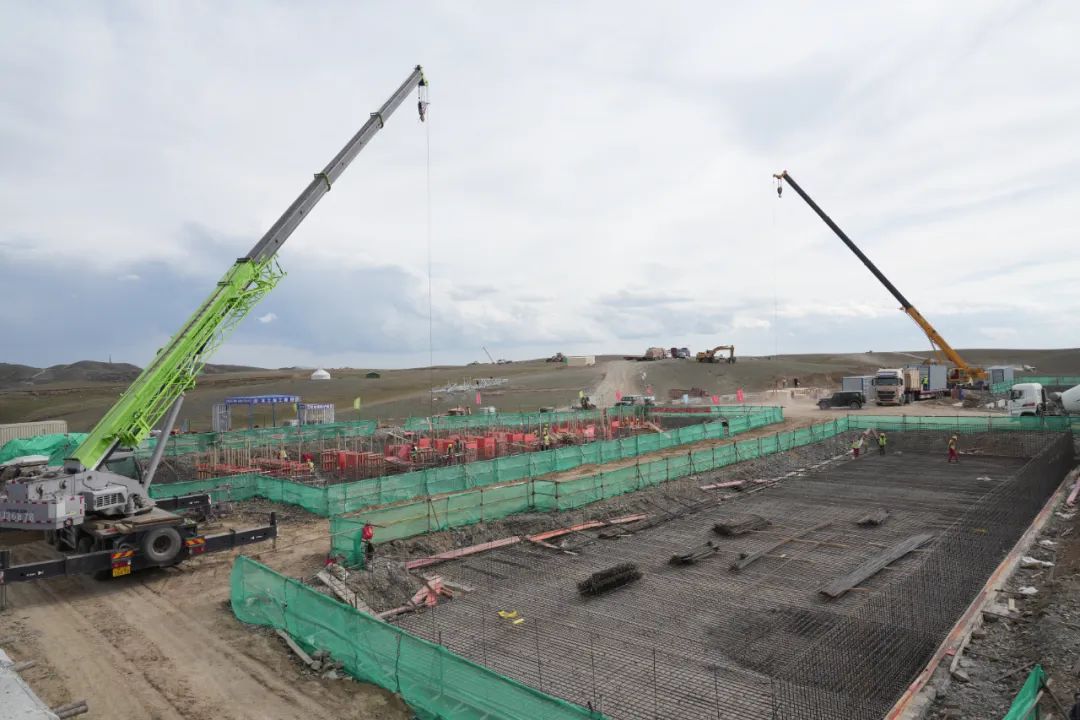

三一重能塔城50万千瓦风电项目施工现场。塔城地区融媒体中心记者付建东摄

三一重能塔城50万千瓦风电项目于今年6月正式开工建设,现场的作业面已全部展开,当前在现场施工的人员已达400余人,各类施工机械150余台。截至目前基坑已全部开发完毕,已浇注风机基础20台,升压站综合楼和附属用房已全部封顶,设备基础完成80%,4台接地片已安装就位。

“项目建成后预计年上网发电量13.6亿度,每年可节约标准煤约42.82万吨,减少二氧化碳排放约117万吨,有利于缓解电力工业的环境保护压力,促进塔城地区经济高质量发展。”三一重能塔城50万千瓦风电项目开发经理宋熠说。
