灌溉、防洪、工业供水及发电!新疆金沟河红山水库完成工程总投资5.28亿元,占工程投资总额的63%
连日来,在新疆金沟河红山水库工程的施工现场,机械轰鸣,挖掘机铁臂挥舞,运输车来回穿梭,各类机械设备加速运转,水库工程建设正在有条不紊地进行。
金沟河红山水库工程位于沙湾市境内,水库总库容5344万立方米,最大坝高75.8米,工程等级为Ⅲ等中型水库,主要由大坝、溢洪道、导流兼泄洪冲沙洞、引水发电洞、发电厂房等几部分组成。
该工程概算总投资8.32亿元,施工总工期为42个月,于2022年3月15日正式开工建设,2023年5月7日顺利完成导(截)流,2024年年底完成主体工程建设,计划2025年全部完工并投入使用。截至目前,累计完成工程总投资5.28亿元,占工程投资总额的63%。

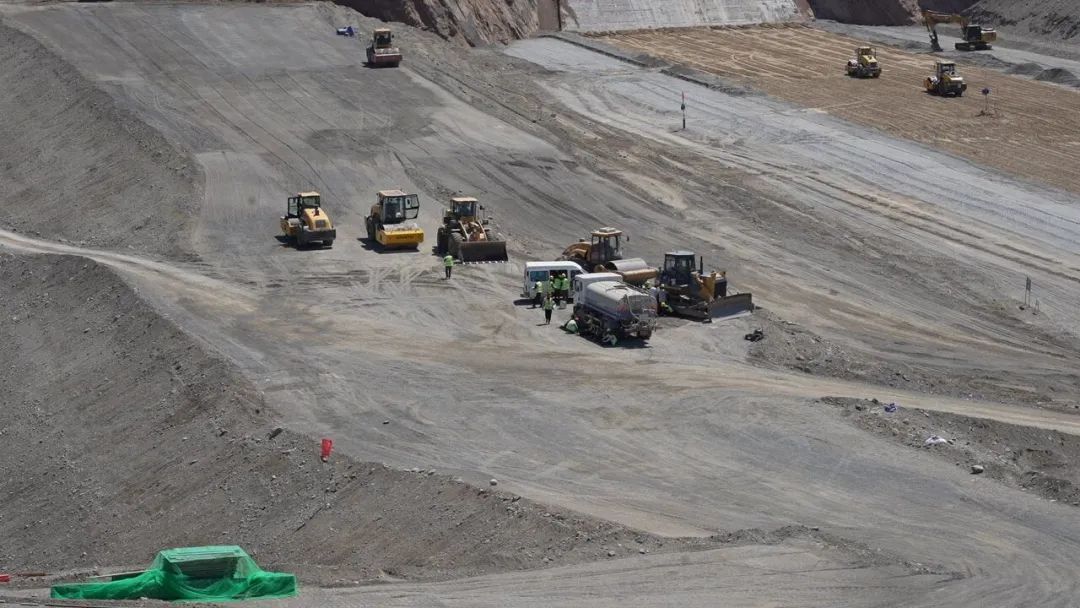

火热的施工现场。
红山水库工程是一座具有灌溉、防洪、工业供水兼顾发电等综合利用的山区控制性水利枢纽工程。工程建成后,可有效控制52.99万亩灌溉面积,改善原有灌溉面积8.41万亩,有效缓解金沟河流域季节性、结构性缺水导致的灌溉缺水问题,将下游防护对象的防洪标准从10年一遇提高至30年一遇,增强了下游防洪能力,减轻了下游灌区防洪负担。同时,坝后电站装机8兆瓦,每年向沙湾市输送2113万千瓦时的清洁能源。

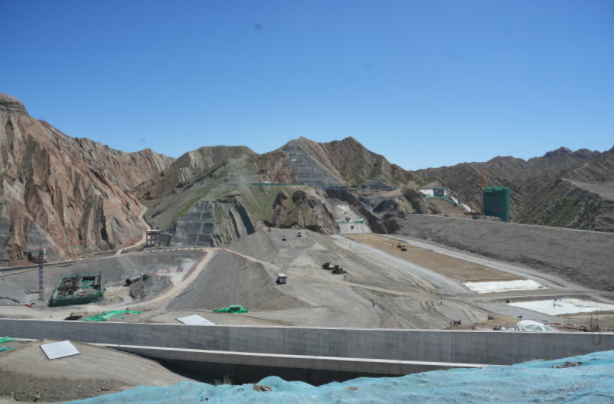

施工现场。
据了解,红山水库工程现场参建施工人员共计601人,投入各类大型机械设备132台(套)。目前,水库建设进展顺利,正在进行大坝填筑工作,将于今年年底完成主体工程建设任务,具备下闸蓄水验收条件。
红山水库工程建设管理中心技术负责人、建管办主任窦志国说:“今年,公司将按照精品工程建设目标,精心组织、科学管理、文明施工,以更高的标准、更优的质量把红山水库建成造福人民的惠民工程、优质工程,确保红山水库工程在2025年正式投入运行,充分发挥灌溉、防洪、工业供水及发电综合效益,为流域经济社会高质量发展提供坚实水安全、水保障。”
