总投资258.73亿元!塔城地区新能源项目乘“风”破浪高效推进

2024-05-24 10:39:38 塔城零距离 点击:[] 打印
分享到:

5月22日,记者从塔城地区发改委获悉,2024年,地区在建新能源项目10个,开发规模为565万千瓦,总投资258.73亿元。

塔城天润风力发电有限公司玛依塔斯4.95万千瓦风电场是塔城地区第一家风电场,目前已运行16年,风电场位于额敏县喇嘛昭乡。

今年,塔城天润风力发电有限公司玛依塔斯4.95万千瓦风电场实施“改造+增容”,项目总投资3.5亿元。将原有66台0.75兆瓦机组全部拆除,并在原风电场区域内,利用国内技术较为领先、发电效率较高的风力发电机组。

据了解,实施玛依塔斯风电场“4.95万千瓦改造+5万千瓦增容”项目,共计安装12台8.34兆瓦风电机组,总装机容量为9.95万千瓦。

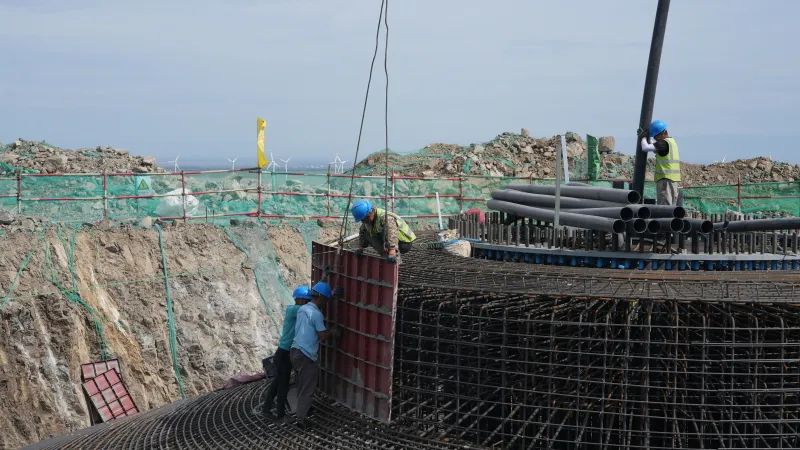

升压站建设。塔城地区融媒体中心记者王高升摄

目前,项目临建设施搭建完成,完成全部旧风机拆除工程,场内道路建设已完成,风机基础浇筑完成3座,升压站主体已完工。

塔城天润风力发电有限公司工程部副经理郭伟说:“‘改造+增容’项目4月15日复工,预计今年9月30日完工,建成后年发电量约3亿千瓦时,每年上缴利税800万元。”

同时,大唐塔城老风口2.5万千瓦储能配套10万千瓦风电项目也在有序建设中。该项目总投资4.9亿元,到位资金3.4亿元,项目3月25日开工,预计8月30日投产发电。

风机基座锚桩安装。塔城地区融媒体中心记者王高升摄

目前,12台风机基座已开挖,其中已完成10台风机基座垫层混凝土浇筑、9台风机基座钢筋绑扎和锚桩安装、综合办公楼和升压站主体、储能区32个电池仓和8个变电仓基础。

大唐托里清洁能源有限公司项目部副经理马洋介绍,项目完成后,年发电量2亿千瓦时,年产值将达到6493万元。

塔城地区粮食与物质安全保障中心党支部书记、副主任王克成说:“今年,地区加大了项目建设全过程的管理和服务力度,定期组织人员赴县市建设现场开展服务指导,协调解决各类问题,保障项目扎实、有序推进。”
