总投资16.37亿!托里老风口风电项目计划9月15日并网发电

2023-08-16 11:02:11 塔城零距离 点击:[] 打印
分享到:

塔城地区融媒体中心讯(记者王高升报道 )8月9日,在中广核塔城老风口风电项目现场,80多米长的叶片,正在拉运进场,有的在吊装,一派繁忙有序的景象。

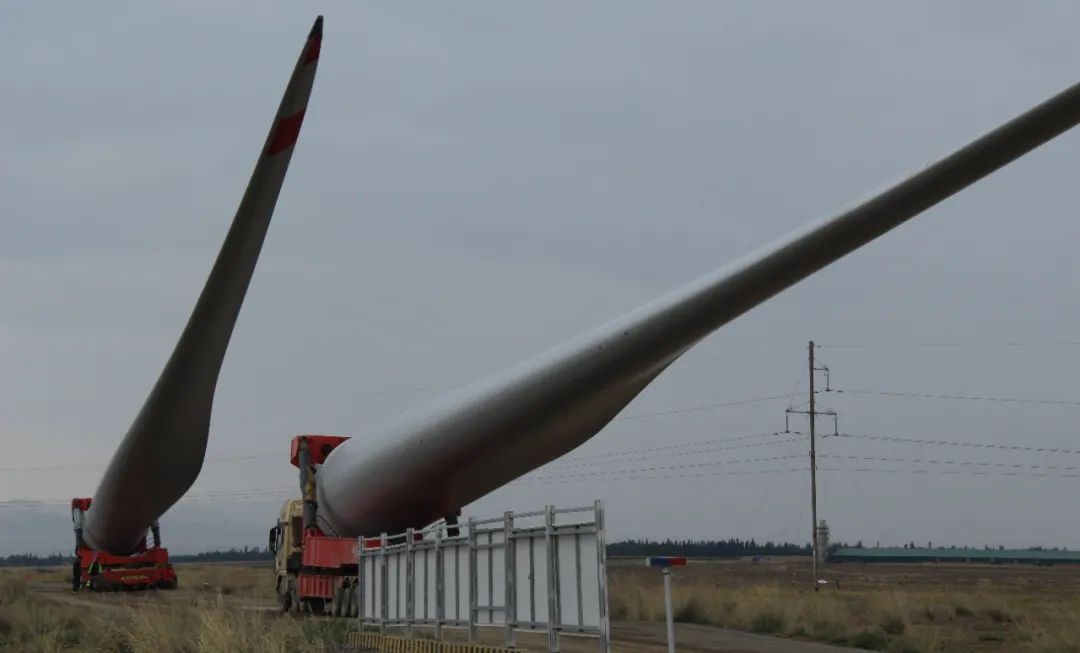

中广核风电叶片进场。(塔城地区融媒体中心记者王高升摄)

中广核塔城老风口风电项目是续建项目,总投资16.37亿元,装机容量30万千瓦,新建一座110千伏升压站,配套建设7.5万千瓦/30万千瓦时储能系统。目前,升压站、风机基础全部完工,其中30台风电机组吊装完成,剩余18台机组将于8月底安装完毕。

自2022年9月15日风电项目开工建设以来,项目部精心组织,统筹安排,计划今年9月15日并网发电。

据了解,风电项目采购了风机、塔筒、储能设备高达8.97亿元,实现主设备本地化,促进了塔城地区新能源制造产业的发展。预计项目建成投用后,每年可提供清洁电能8.88亿千瓦时,和燃煤电厂相比,可节约标准煤约26.8万吨,减少二氧化硫排放约89.7吨,二氧化碳73.5万吨,氮氧化合物约134吨。

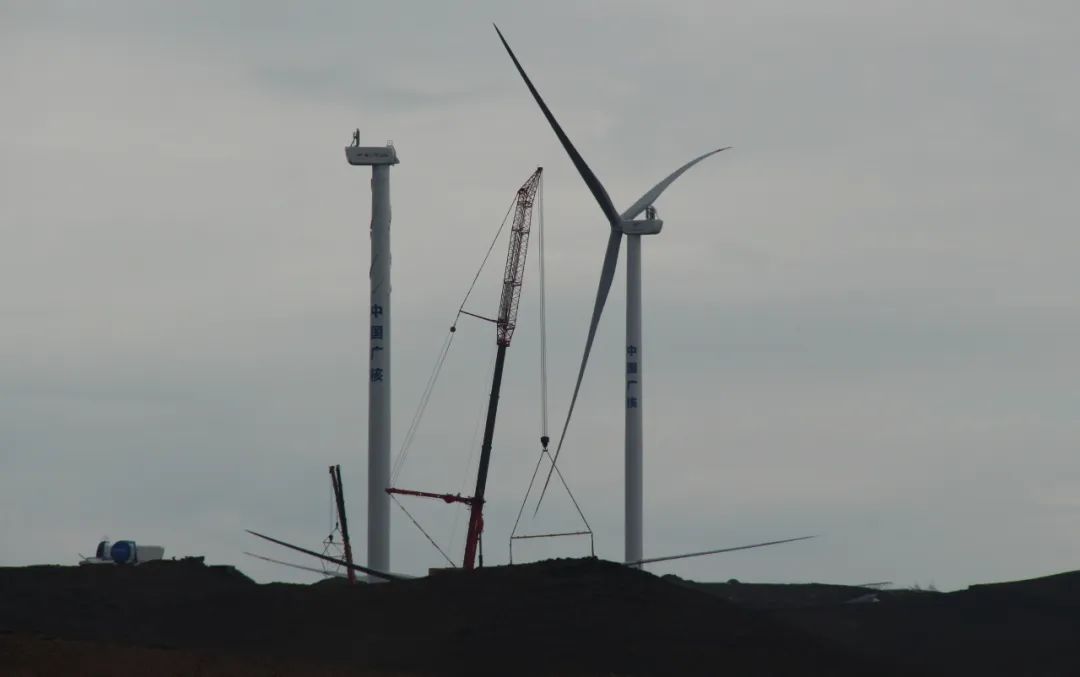

中广核风电机组吊装。(塔城地区融媒体中心记者王高升摄)

项目经理于彪说:“风电项目并网发电后,年产值在1.92亿元左右,每年可上缴利税近2200万元,既为地方经济高质量发展助一臂之力,也为环保事业做出应有的贡献。”

近年来,托里县充分利用丰富的风能资源优势,不断优化营商环境,持续加大风电项目的跑办力度,切实做好项目落地建设的服务工作,着力把资源优势转化为经济优势,助力地方经济高质量发展。

已于6月23日并网发电的华能塔城老风口风电项目总投资3.4亿元,建成一座总规模3×240兆伏安的220千伏汇集站,装机容量5万千瓦,建设8台单机6.25兆瓦的大型风力发电机组。

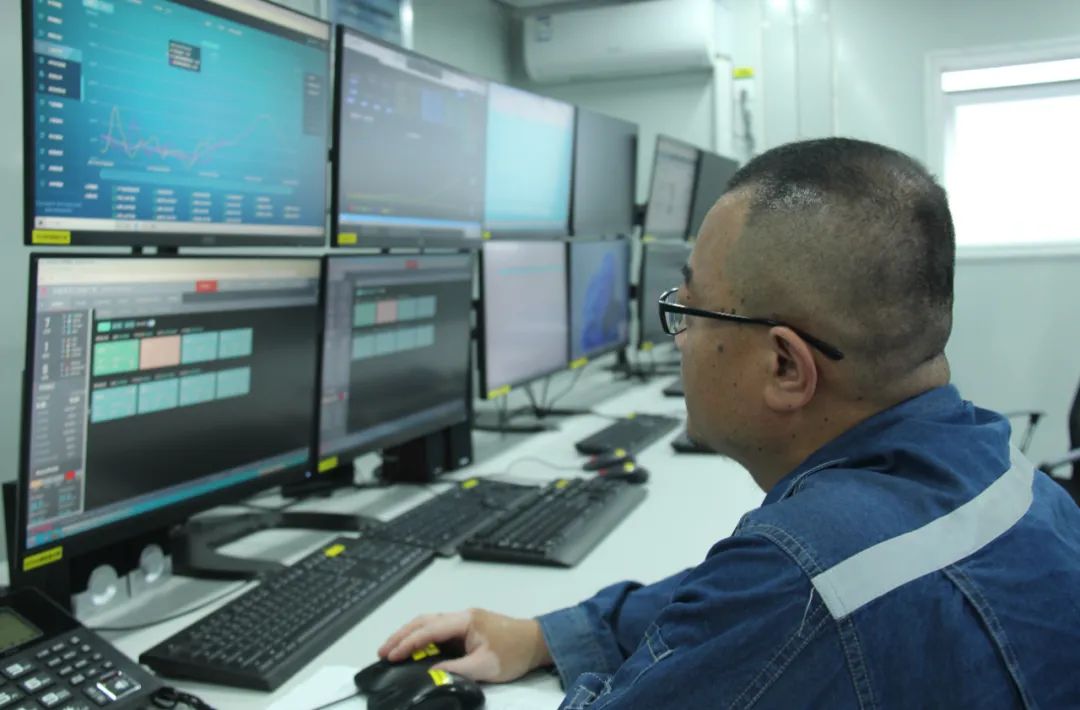

华能风电并网发电(塔城地区融媒体中心记者王高升摄)

该项目去年9月1日开工建设,项目投入运营后,预计年产值在3500万元左右,可上缴利税近500万元。年平均上网电量1.35亿千瓦时,与同等规模的燃煤电厂相比,每年可节约标准煤约4.14万吨,减少二氧化碳排放量约11.3万吨,二氧化硫排放量约21吨,氮氧化合物约24吨,烟尘约4.34吨。

华能新疆能源开发有限公司清洁能源分公司副总经理王永康说:“项目的顺利实施和如期投产,离不开各级政府的支持。下一步,公司将继续积极推动华能在塔城的新能源建设,为地区经济高质量发展贡献力量。”
